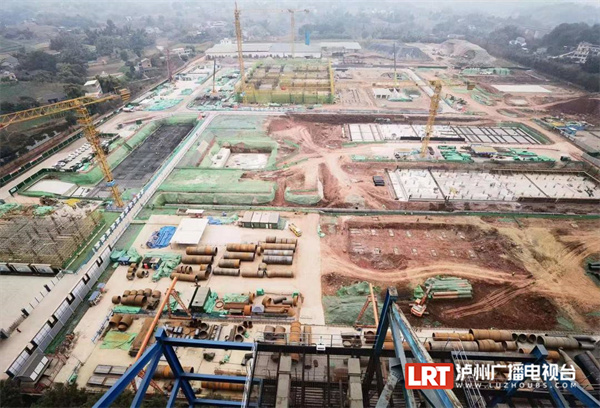

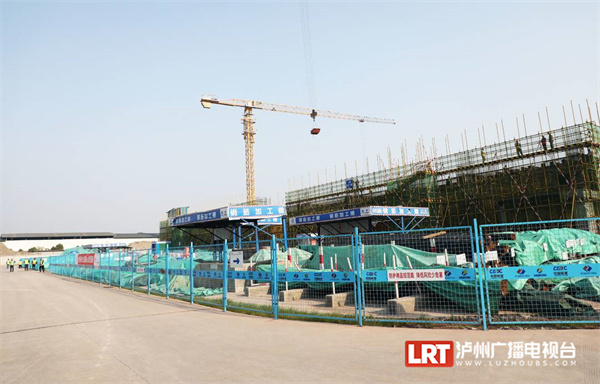

新年开新局,奋战“开门红”。2月22日,川投泸州天然气发电项目现场,工程车辆来回运输材料,塔吊机械手臂不停挥动,工人们有条不紊地开展各项工作,现场一片热火朝天的建设景象。
“为了确保春节停工期间现场安全平稳,节后快速复工,我们严格按照‘停工不停管’的工作要求,扎实开展复工复产工作。”川投泸州天然气发电项目现场负责人刘胜金介绍,在春节放假期间,公司采取“集中检查+定时巡逻+夜间巡查”方式,对停工期间项目现场进行了检查,同时积极做好复工复产准备,分专业、划板块进行了拉网式排查。
该项目已于2月18日顺利复工。“目前,项目累计完成投资10.40亿元,已完成主厂房、余热锅炉、生产行政综合楼、备班楼基础施工及1号余热锅炉3米层钢结构吊装等。”刘胜金说。 据了解,川投泸州天然气发电项目是纳入《四川省“十四五”能源发展规划》和《四川省“十四五”电力发展规划》的重点项目,位于江阳区江北镇,总投资约35亿元,预计2025年建成投运。项目建成后,可实现年发电约35亿千瓦时,年产值约12亿元,年上缴税金约6000万元,将明显改善四川省电网结构,提高四川及泸州电网调峰能力,增强四川省电力供应的稳定性和可靠性,实现川南页岩气资源就地转化,促进四川省及川南地区清洁能源发展,助力四川省“碳达峰、碳中和”目标实现。 江阳融媒 张红
|
